Baustellen in Gehlsdorf
Wo, wann & warum?
Ende Juli 2025 starteten wir mit dem Ausbau des Fernwärmenetzes im Stadtteil Gehlsdorf. Damit gehen wir einen weiteren wichtigen Schritt auf dem Weg zu einer zukunftssicheren und klimafreundlichen Energieversorgung in Rostock.
Über die dazu notwendigen Bauarbeiten informieren wir Sie hier laufend, transparent und frühzeitig über die Bauabschnitte, anstehende Maßnahmen sowie mögliche Beeinträchtigungen.

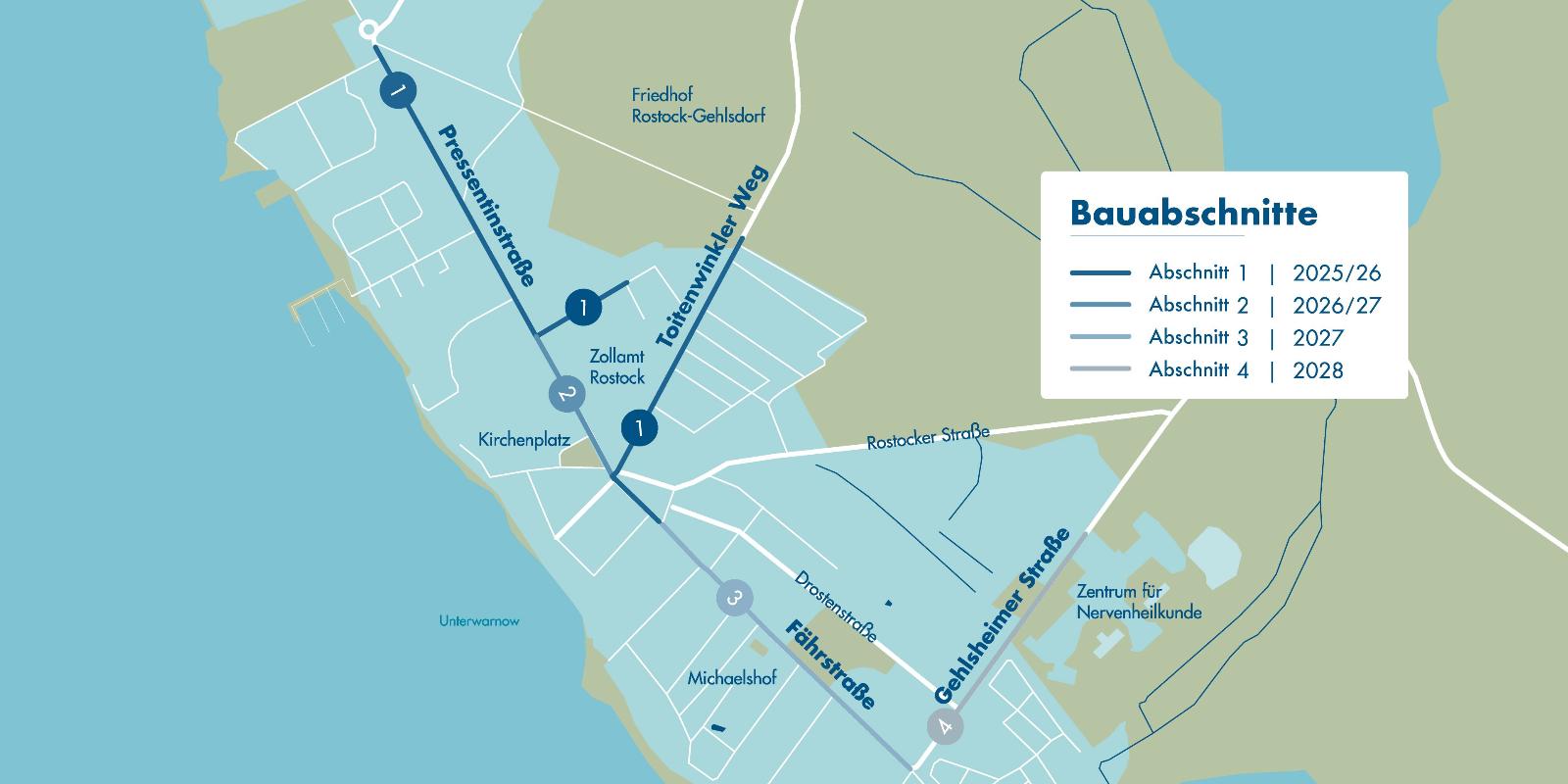

Bauabschnitt Pressentinstraße
in Gehlsdorf
Die angegebenen Infos sind unter Vorbehalt zu betrachten, da sich Bauzeiten durch neue Erkenntnisse oder auftretende Hindernisse geringfügig während der Arbeiten ändern können. Wir informieren aber selbstverständlich schnellstmöglich über relevante Änderungen.
- Bauphase 3 wurde konkretisiert. Neue Verkehrsführung ab 28.9.2026.
Was wird gebaut?
Im Rahmen des Fernwärme-Ausbaus schließen wir weitere Gebäude an unser Fernwärmenetz an und stellen dafür neue Hausanschlüsse her.
Wann und wo erfolgen die Straßensperrungen?

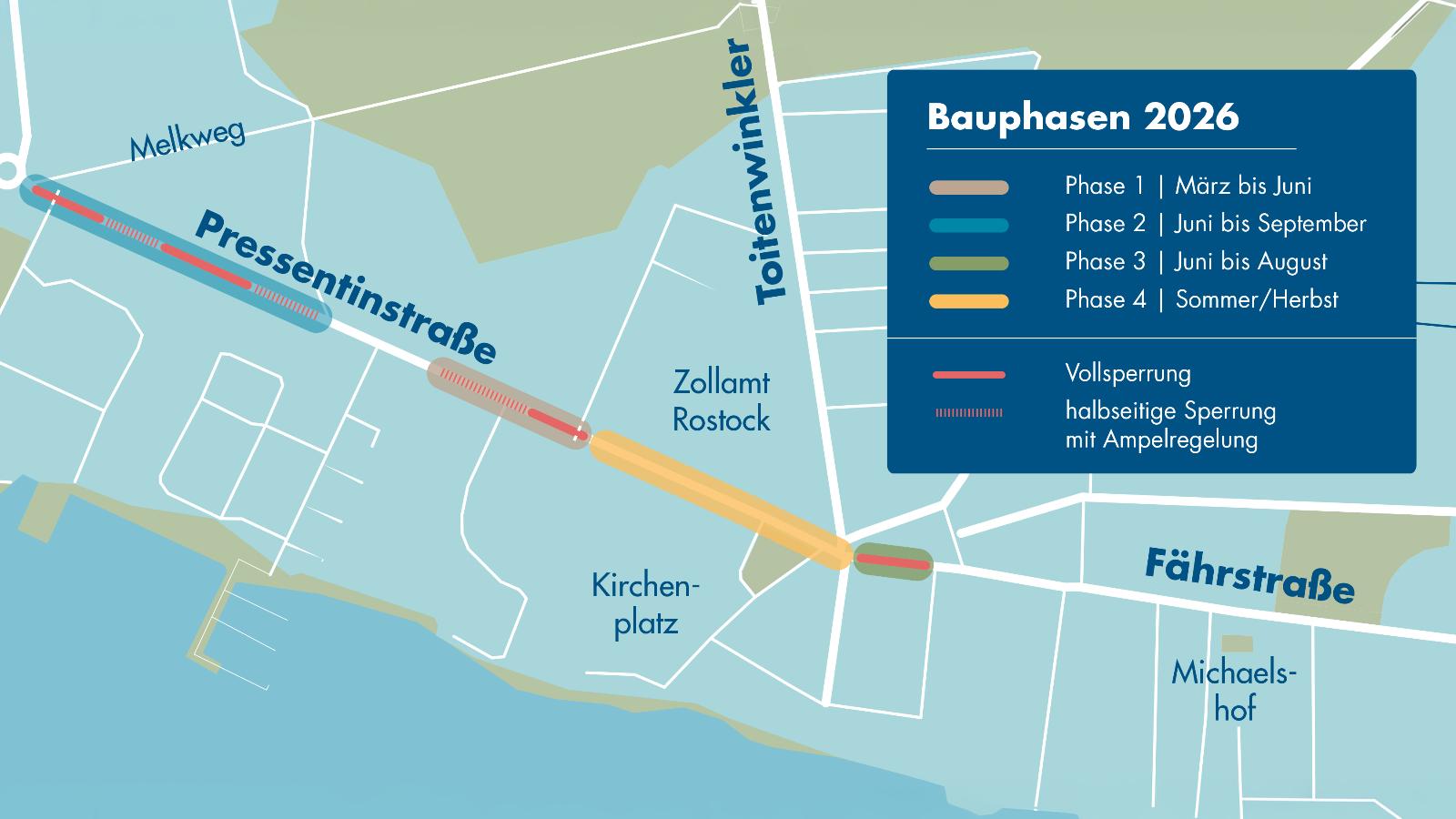

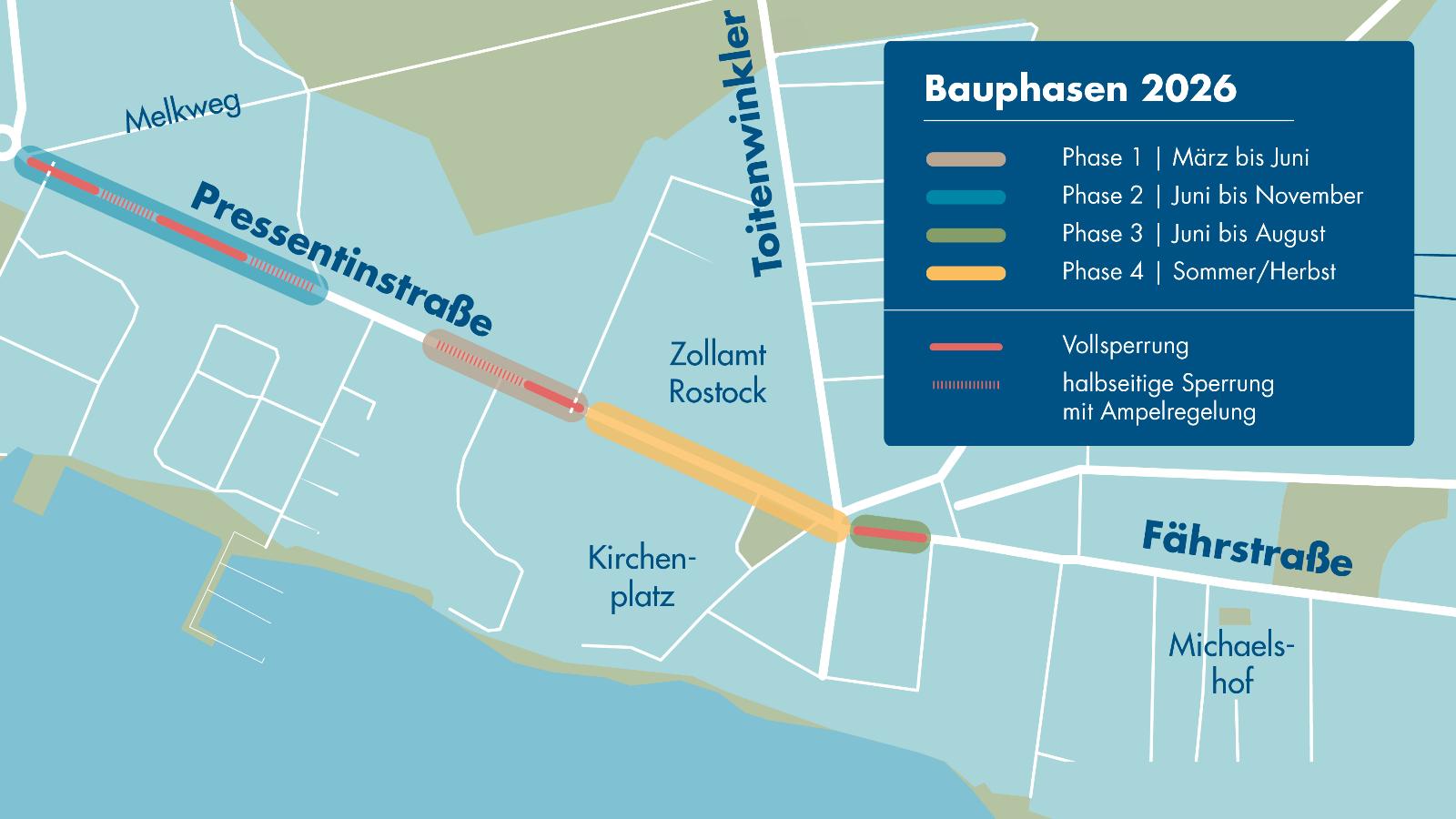

Bauphase 2Für diese Bauphase ist eine Winterpause vom 18.12.2026 bis 01.03.2027 eingeplant.

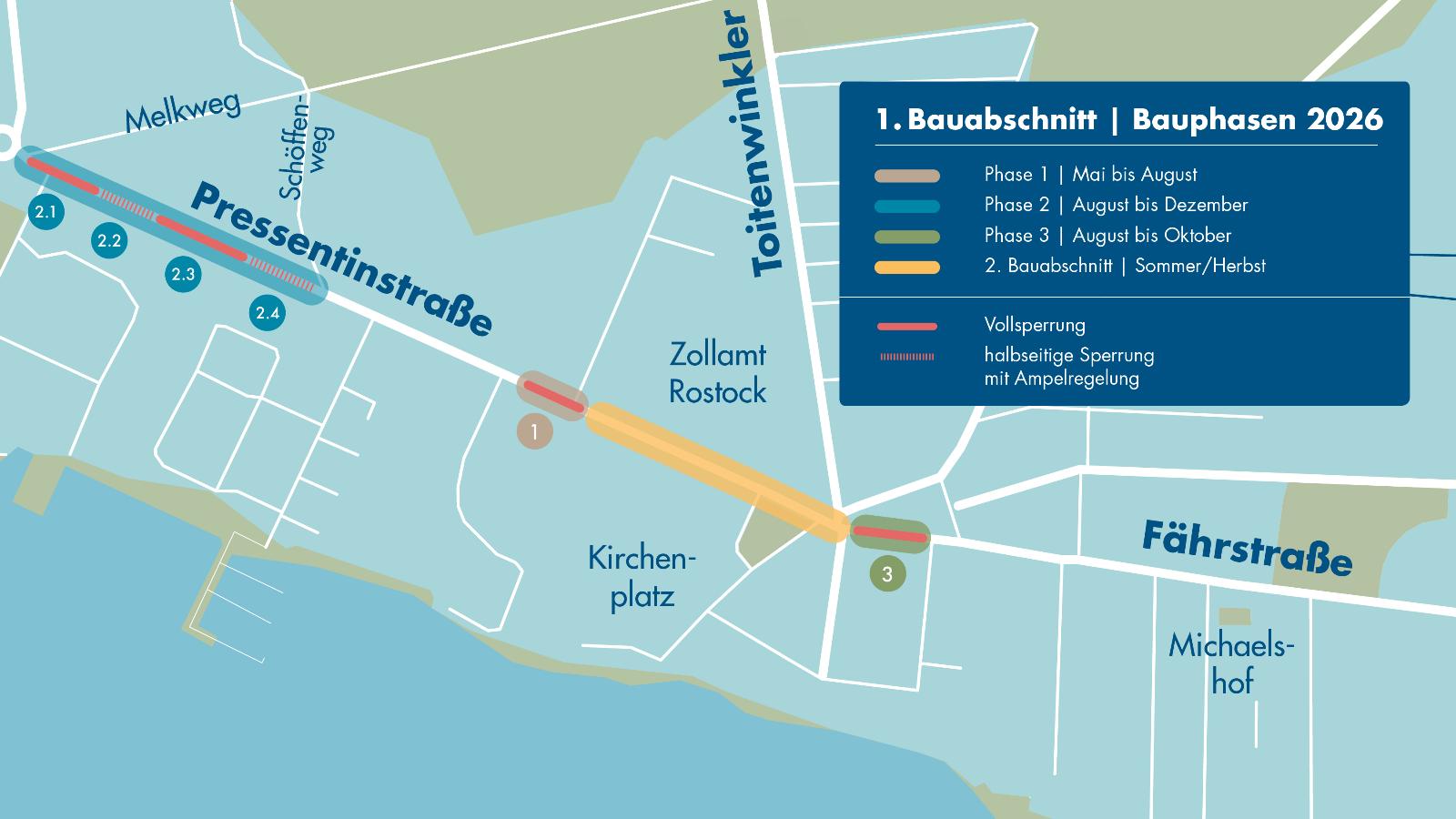

- gerade aktiv: 2.4 Halbseitige Sperrung ab 10.08.2026 für ca. 10 bis 12 Wochen / Höhe Schöffenweg bis Pressentinstr. 23c
- 2.3 Vollsperrung nach Abschluss vorheriger Bauphasen für ca. 6 bis 7 Wochen / Pressentinstr. 23c bis 40
- 2.2 Halbseitige Sperrung nach Abschluss vorheriger Bauphasen ab 01.03.2027 für ca. 8 Wochen / Pressentinstr. 40 bis 30
- 2.1 Vollsperrung nach Abschluss vorheriger Bauphasen für ca. 7 Wochen / Pressentinstr. 30 bis Kreisverkehr Melkweg (Kreuzung Tamsenwerft bleibt befahrbar)
- gerade aktiv: Vollsperrung Fährstraße 10.08.2026 bis 06.11.2026: im Bereich Toitenwinkler Weg bis Zur Feuerwehr / Umfahrung im Bereich Schulstraße
Durch die Vollsperrung der Pressentinstraße gelten noch bis Freitag, den 6.11.2026, folgende Verkehrseinränkungen:
- Die Fährstraße wird auf Höhe der Sparkasse zur Sackgasse.
- die Amtsstraße wird im Bereich Fährstraße zur Sackgasse, Ausfahrt ist nur über den Kirchenplatz möglich
- der Verkehr wird über die Schulstraße und die Drostenstraße zurück auf die Fährstraße umgeleitet
- Die vorhandenen Fußgängerwege bleiben weiterhin nutzbar. Ein provisorischer Fußweg ist nicht erforderlich.
- Der Busverkehr wird die Baustelle über die Drostenstraße umfahren. Dort werden für die Zeit der Umleitung entsprechende Haltestellen eingerichtet. Die Busumfahrung über die Schulstraße bleibt unverändert.
Die Erneuerung der Fahrbahndecke im Auftrag des Tiefbauamtes wird derzeit durchgeführt und wird nach aktuellem Stand etwa eine Woche dauern.
Über Sperrungen in weiteren Bauphasen informieren wir Sie, sobald Informationen dazu zur Verfügung stehen.
Warum sind die Straßensperrungen nötig?
- Absicherung von ausreichend Bauraum für Arbeitskräfte und Maschinen
- schnellerer Baufortschritt durch Arbeiten ohne Verkehr
- mehrere Straßenquerungen können gebündelt umgesetzt werden
Wie erfolgt die Verkehrsführung?
- Die Umleitung des Straßenverkehrs wird vor Ort ausgeschildert.
- Mindestens eine Gehwegseite bleibt während der Bauzeit weiterhin nutzbar.
- Zoll, Schule, Kita und Tamsen-Werft bleiben in jeder Bauphase voll erreichbar.
- Fertiggestellte Teilabschnitte werden sobald wie möglich wieder freigegeben.
- Wir bitten um gegenseitige Rücksichtnahme: Bitte beachten Sie die Verkehrsschilder vor Ort für Radfahrende und Fußgänger sowie die ausgeschriebenen Geschwindigkeitsbegrenzungen.
Wie wird der öffentliche Nahverkehr während der Sperrungen geregelt?
- Alle Informationen dazu finden Sie auf der Webseite der RSAG.
