Unsere Baustellen

in Warnemünde

Wir treiben den Ausbau des Fernwärmenetzes in Warnemünde voran, um bis 2035 eine flächendeckende und nachhaltige Energieversorgung zu gewährleisten. Die dazugehörigen Bauarbeiten erstrecken sich über mehrere Jahre und bringen zeitweise Einschränkungen im Straßenverkehr mit sich. An dieser Stelle informieren wir Sie umfassend und transparent über die einzelnen Baustellen, geplanten Maßnahmen und mögliche Beeinträchtigungen. Unser Ziel ist es, Ihnen frühzeitig Einblicke zu geben und Fragen bestmöglich zu beantworten.

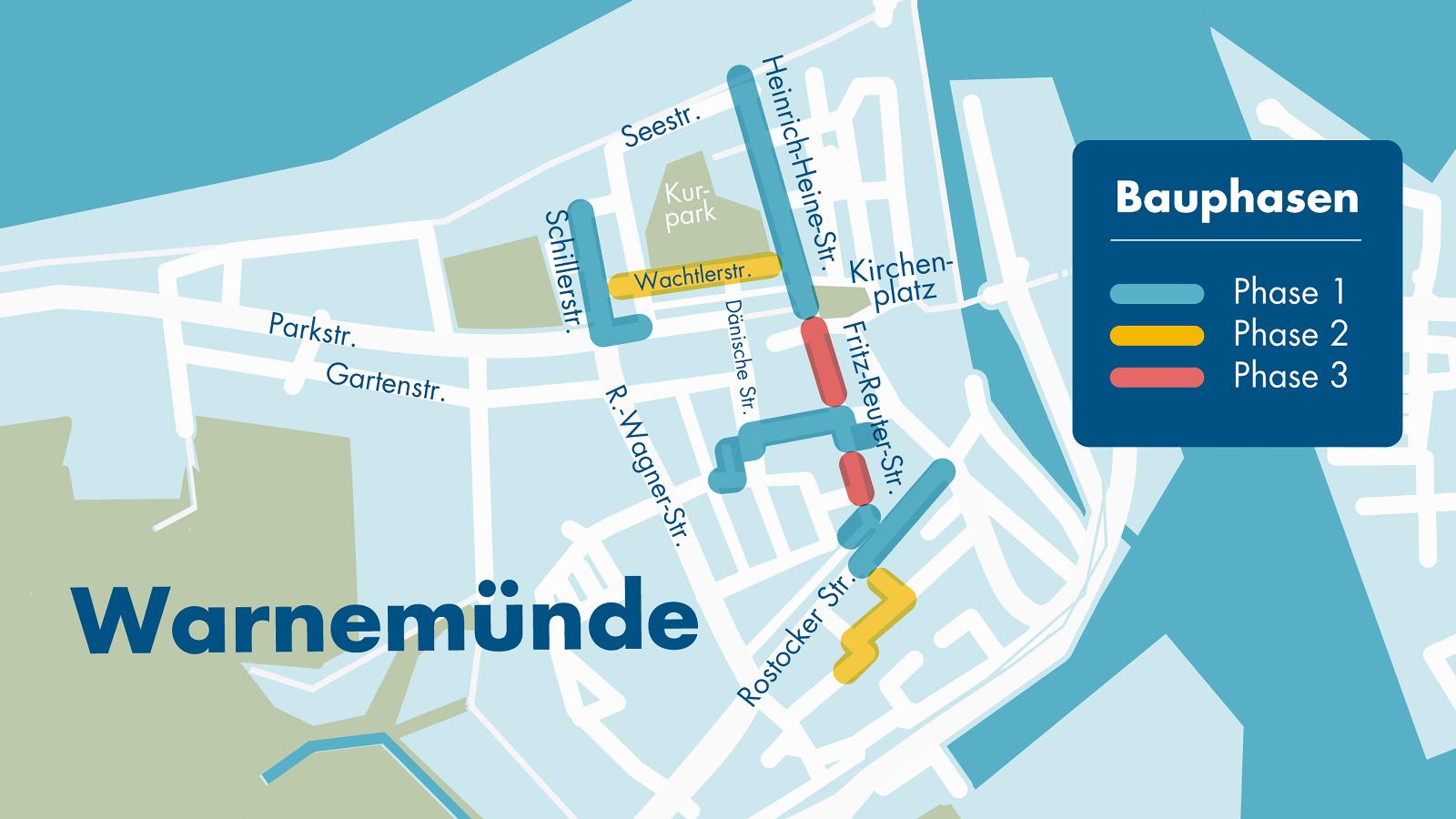

Baustellenbereich 2025 - 2027

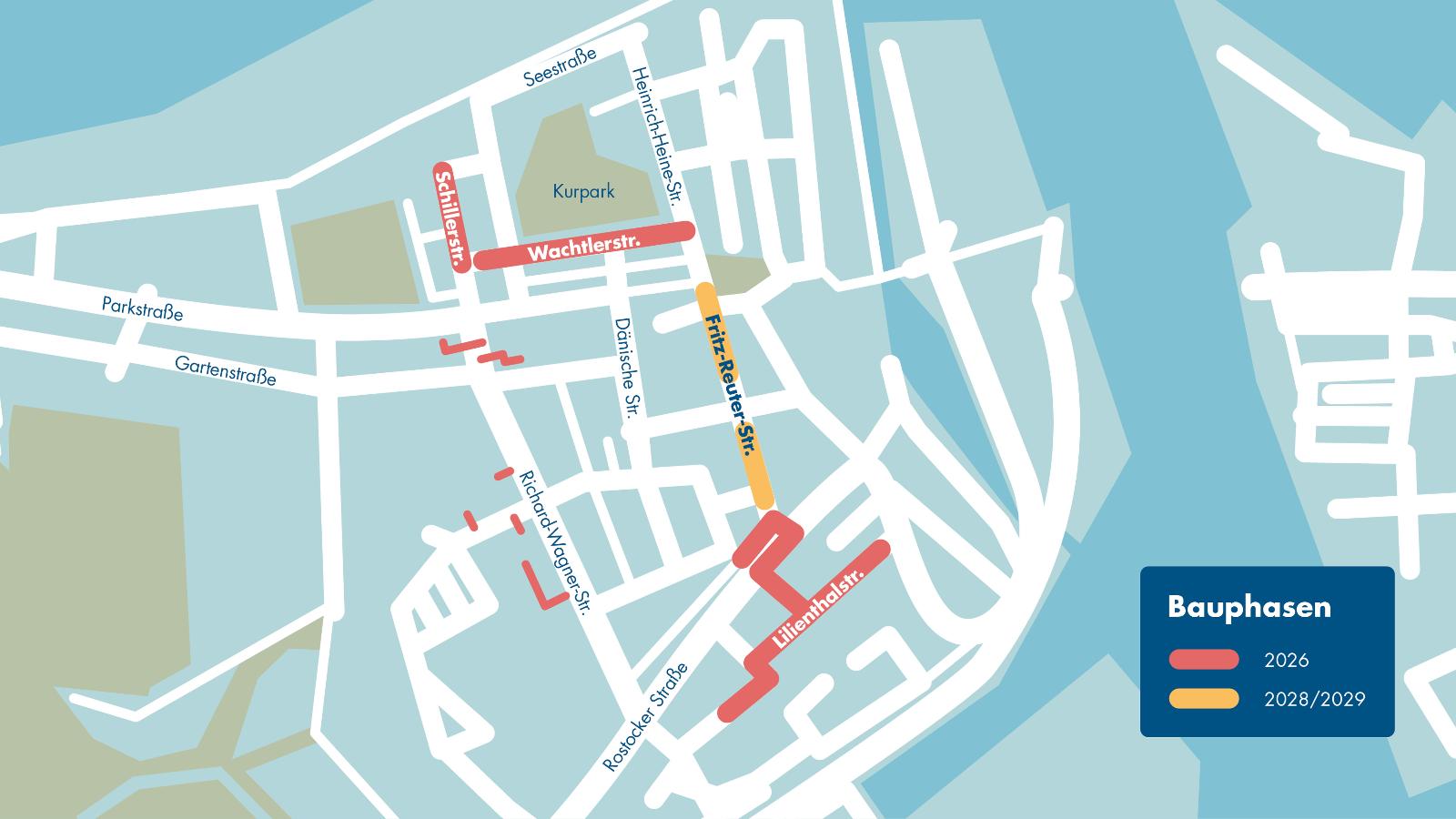

Geplante Baustellen
Geplante Baustellen

Unsere Bauabschnitte

in Warnemünde

Die angegebenen Bauphasen sind unter Vorbehalt zu betrachten, da sich Bauzeiten durch neue Erkenntnisse oder auftretende Hindernisse geringfügig während der Arbeiten ändern können. Wir informieren aber selbstverständlich schnellstmöglich über relevante Änderungen.

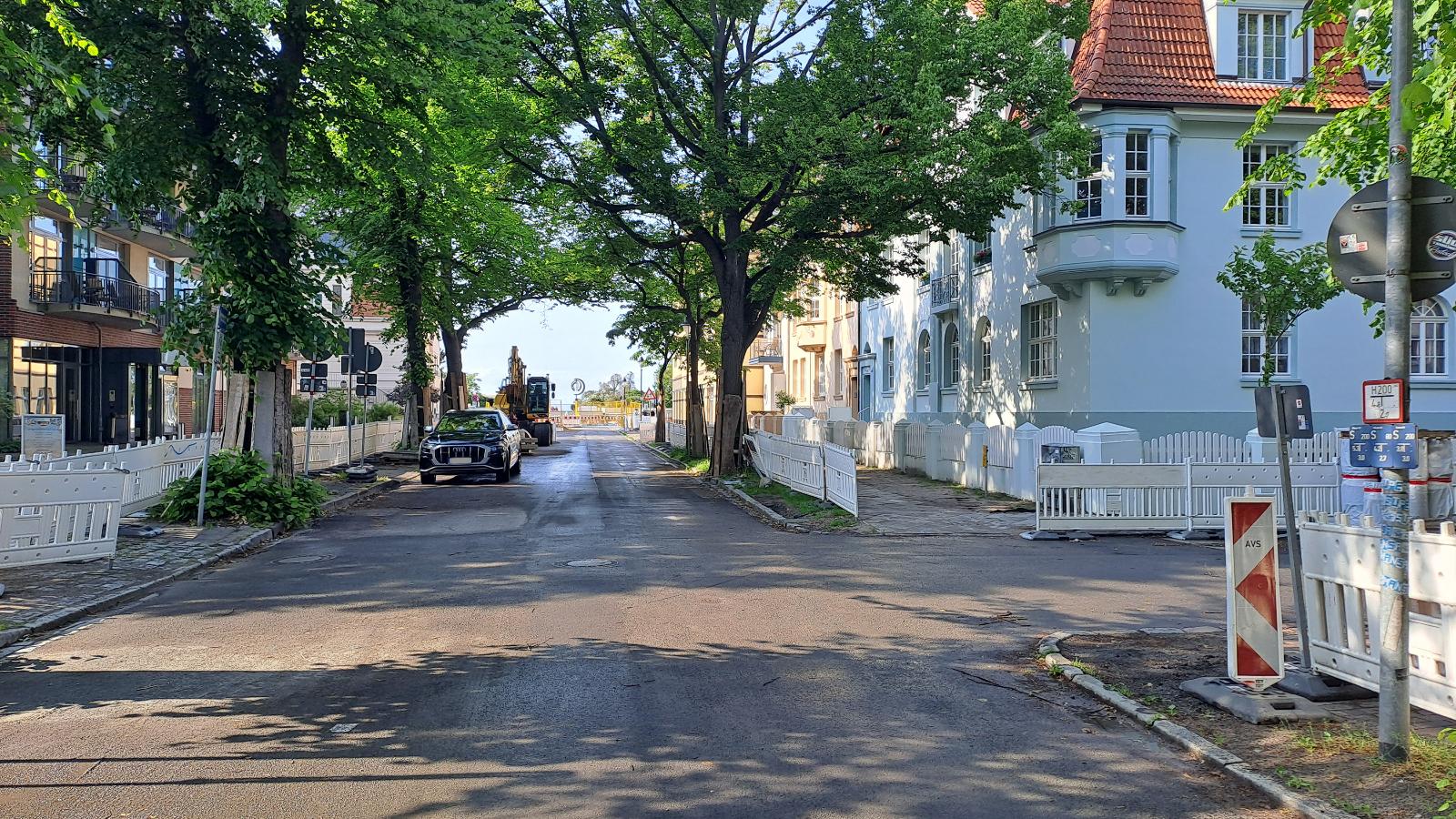

Wachtlerstraße / Schillerstraße

Die Arbeiten erfolgen in mehreren Abschnitten damit die Beeinträchtigungen möglichst gering bleiben.

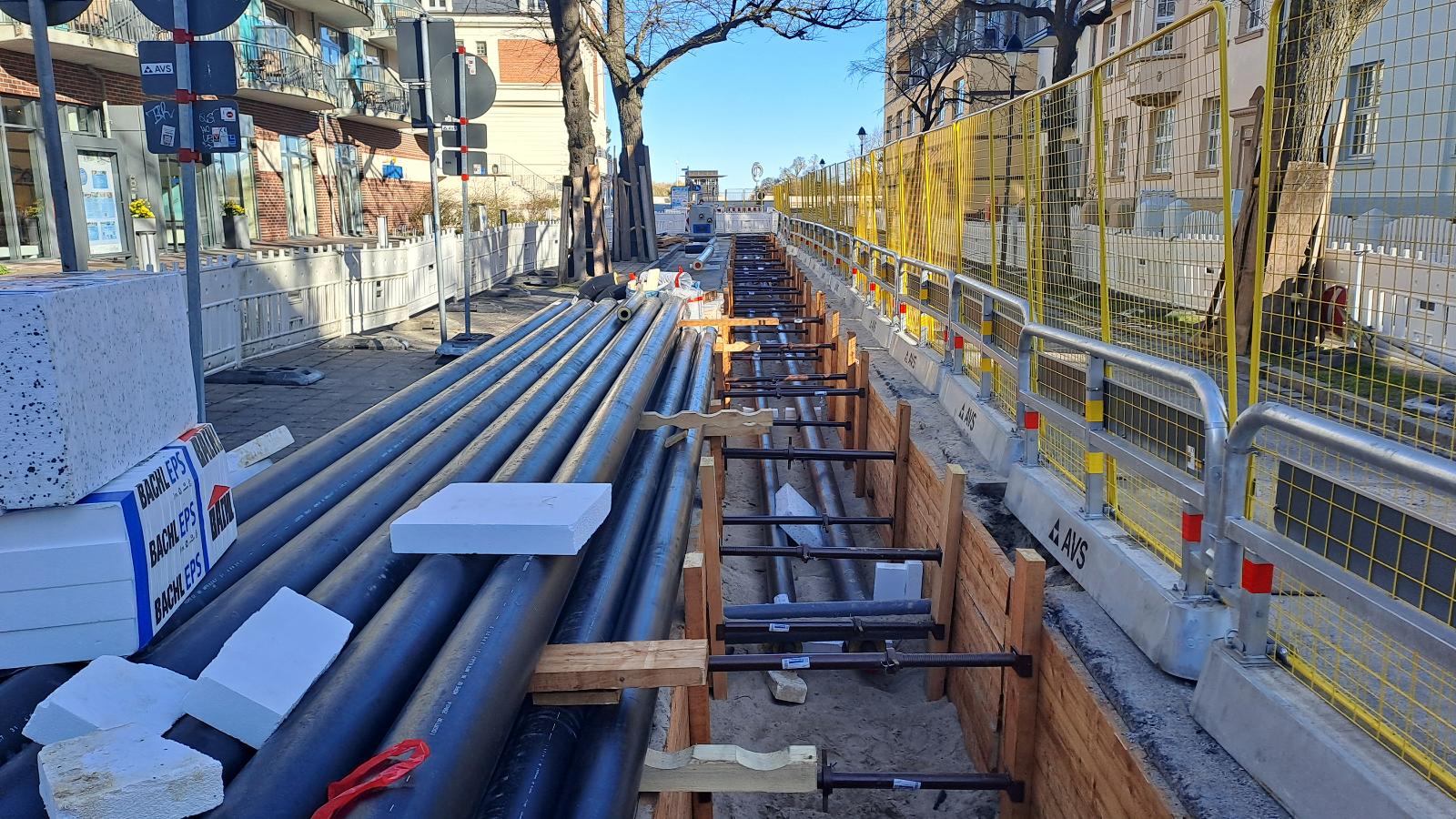

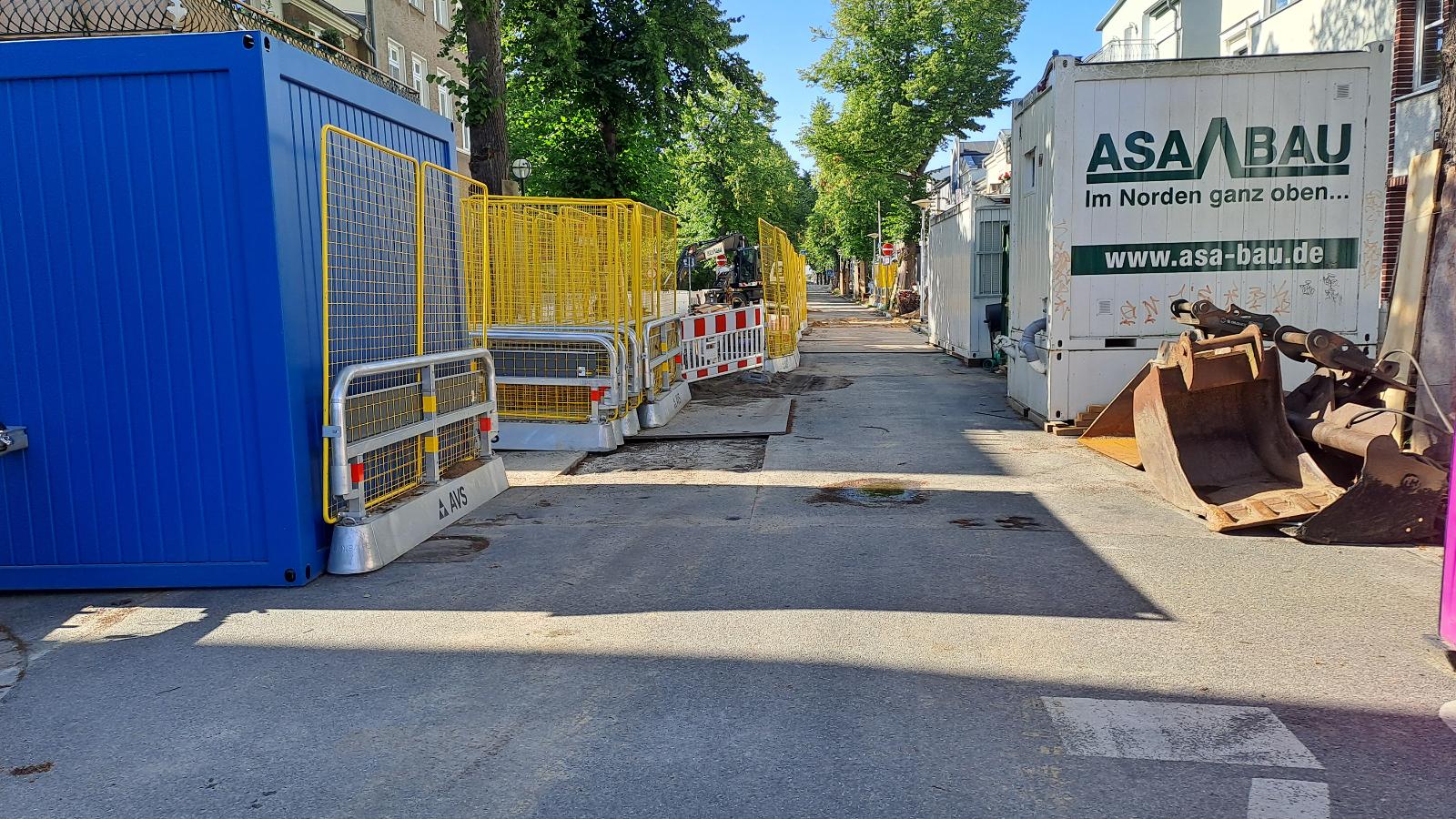

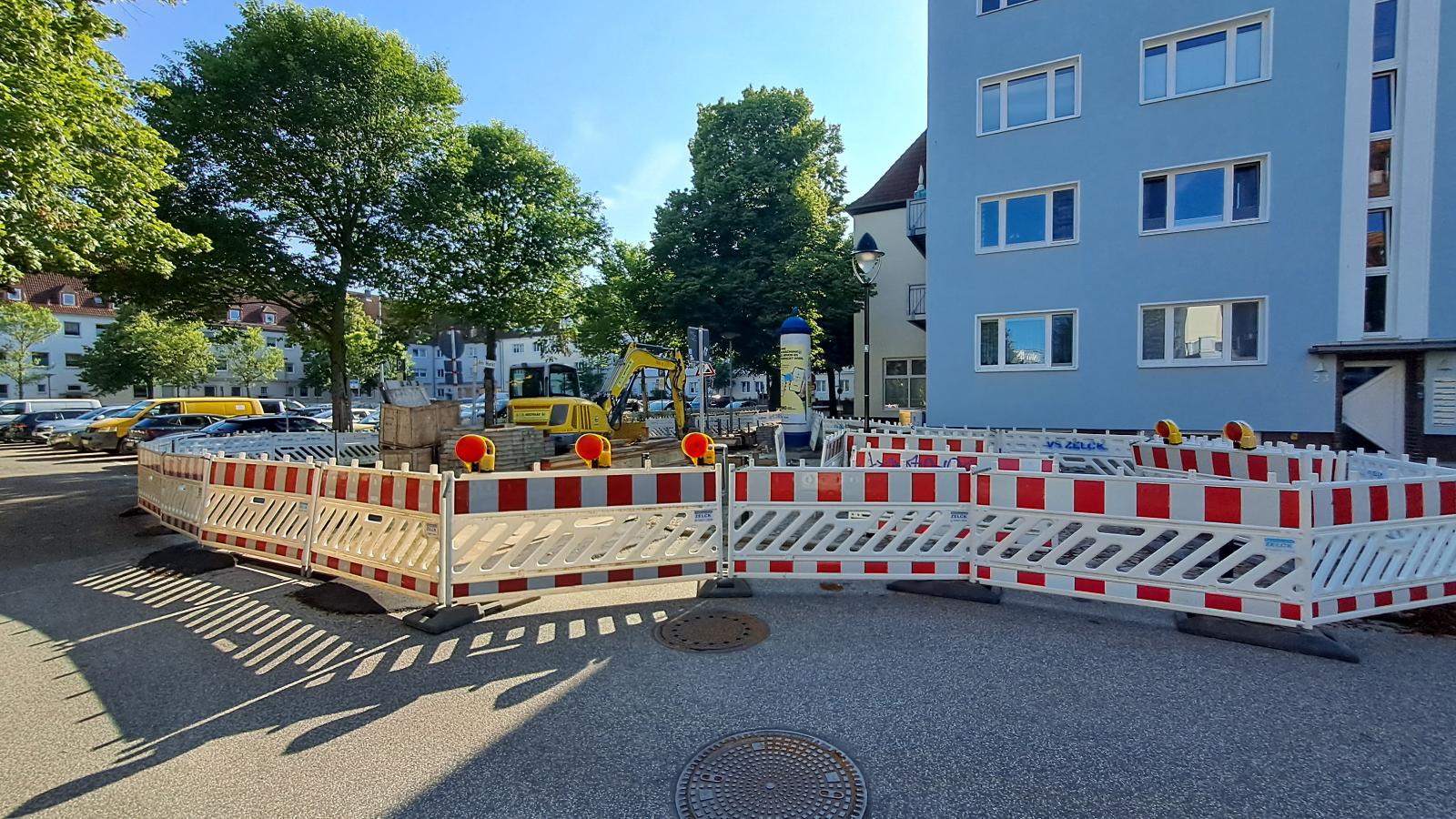

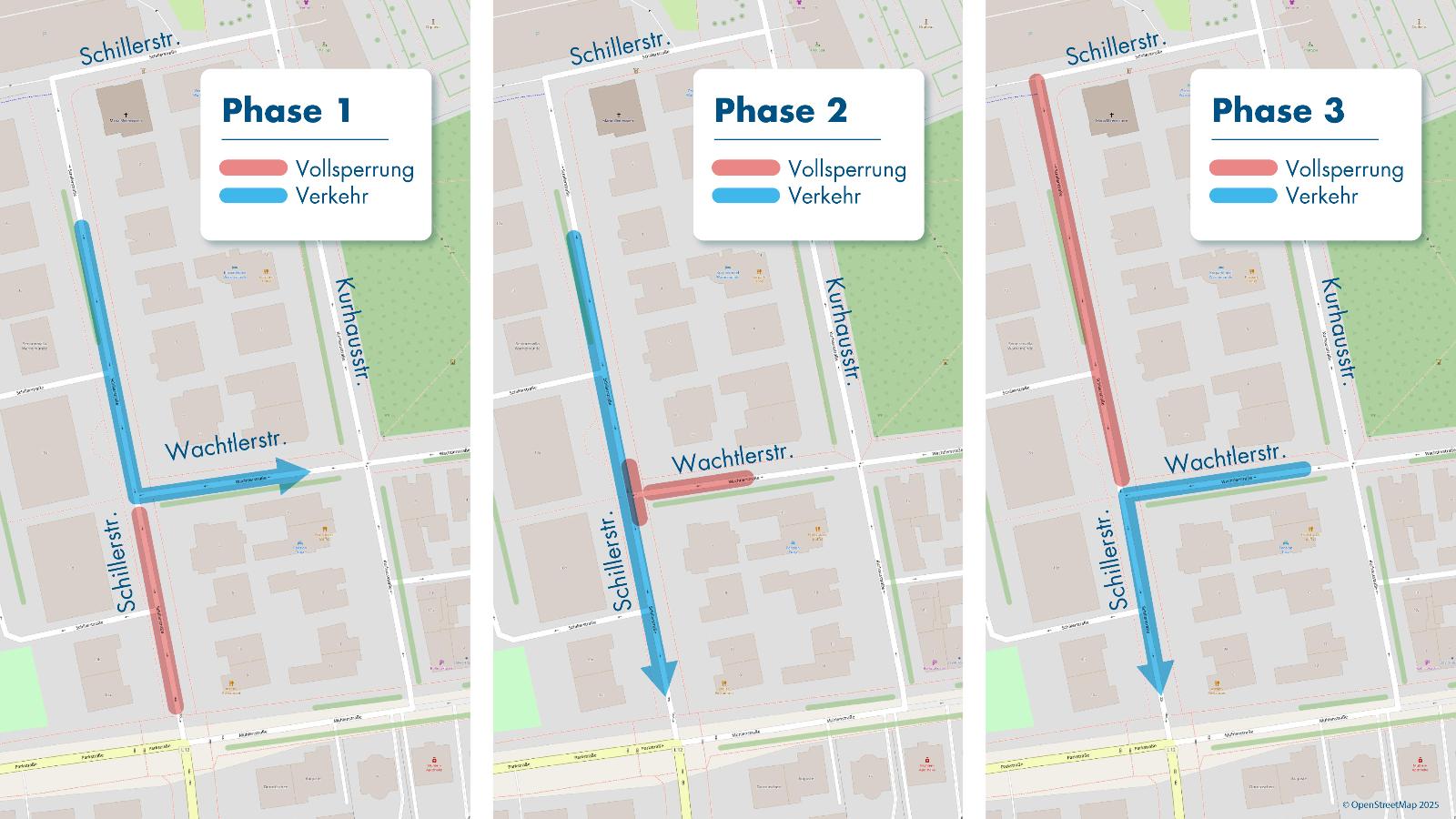

Wachtlerstraße - 1. Abschnitt
bis Mitte März

Kreuzung Kurhausstraße / Wachtlerstraße
Mitte März bis Mitte April

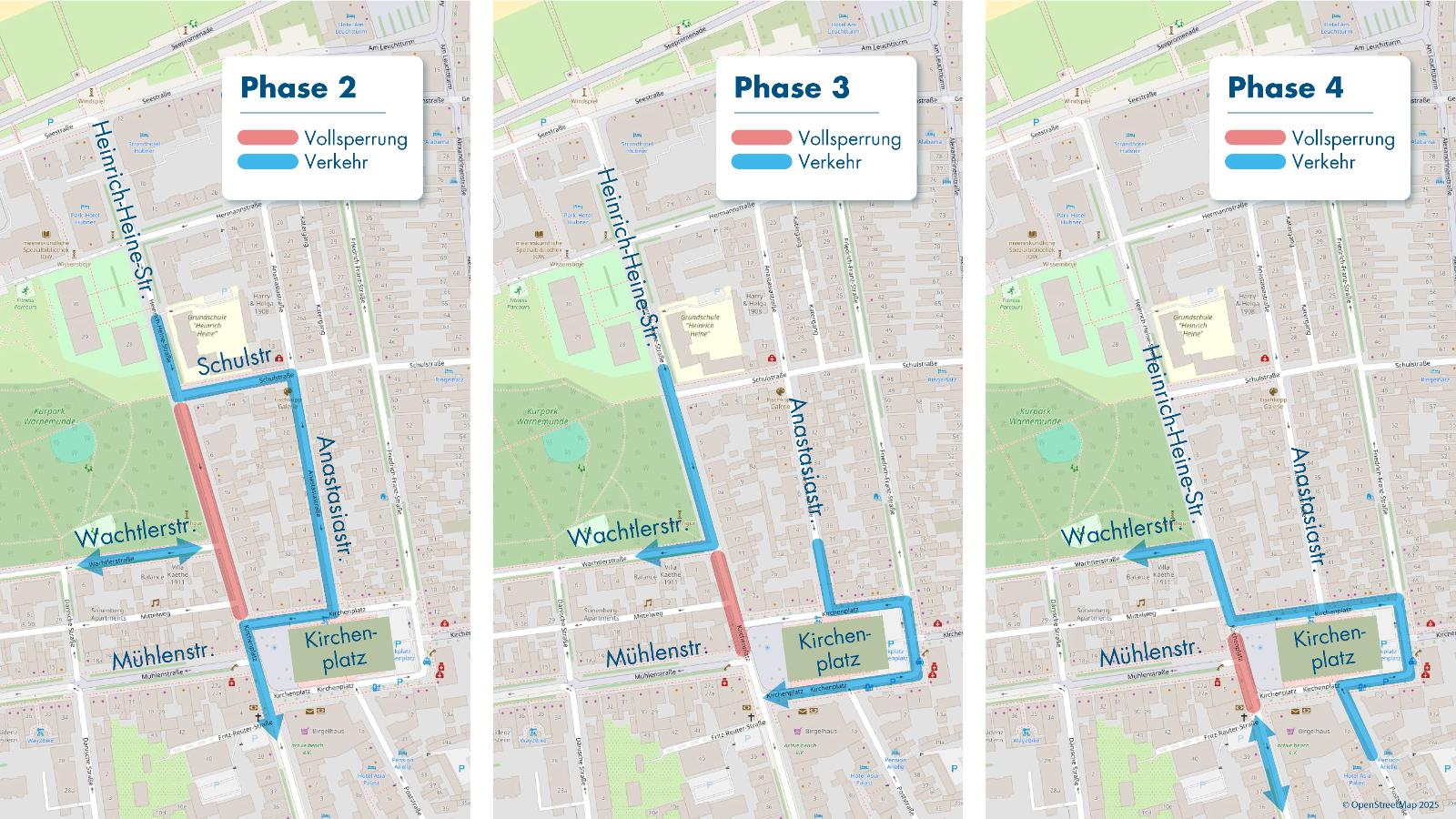

Wachtlerstraße - 2. Abschnitt (Ringschluss)
Ende März bis Anfang Juli

Wir sehen sehen für die Wachtlerstraße eine Sommerpause von Kalenderwoche 27 bis Kalenderwoche 32 vor.

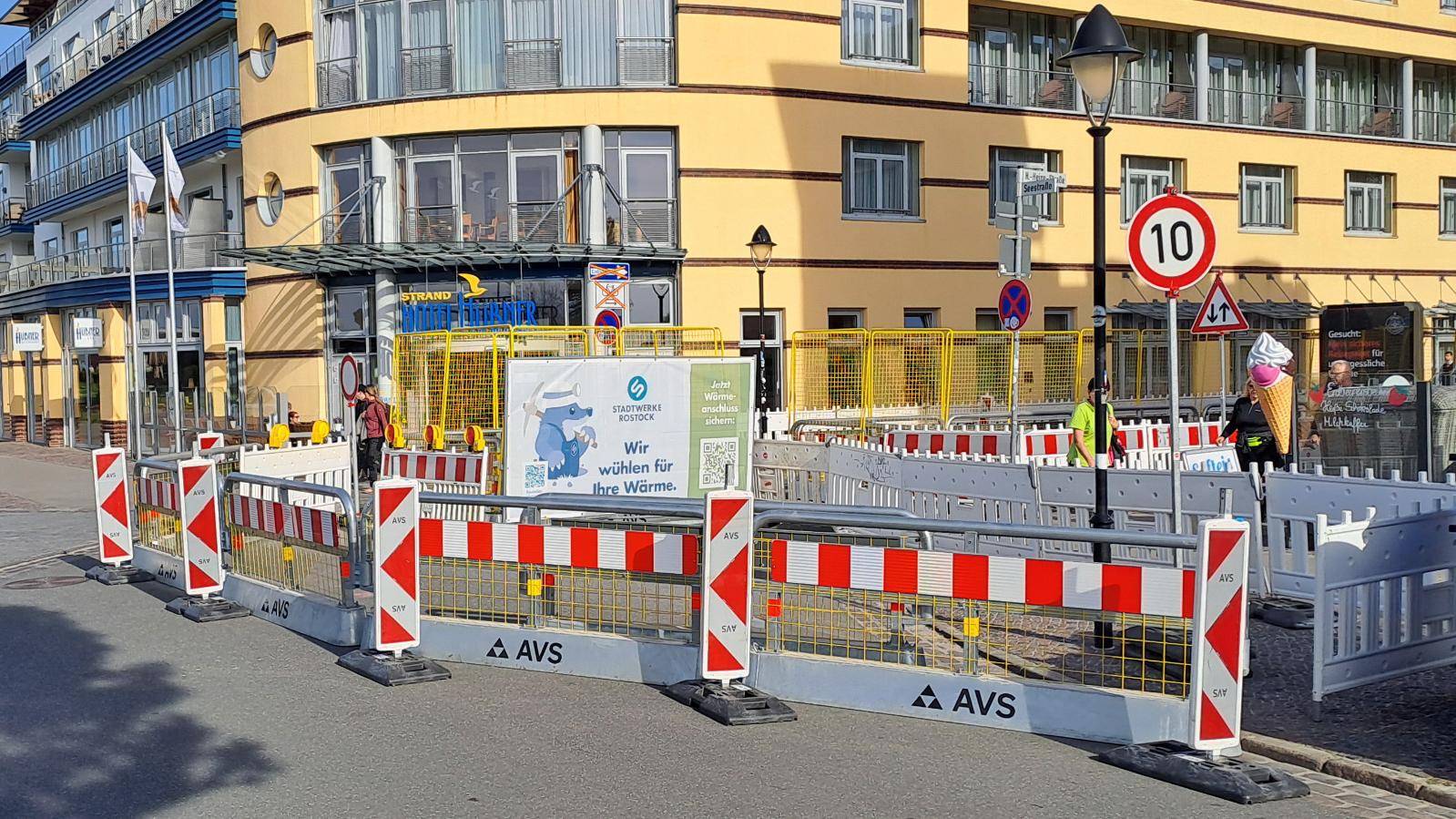

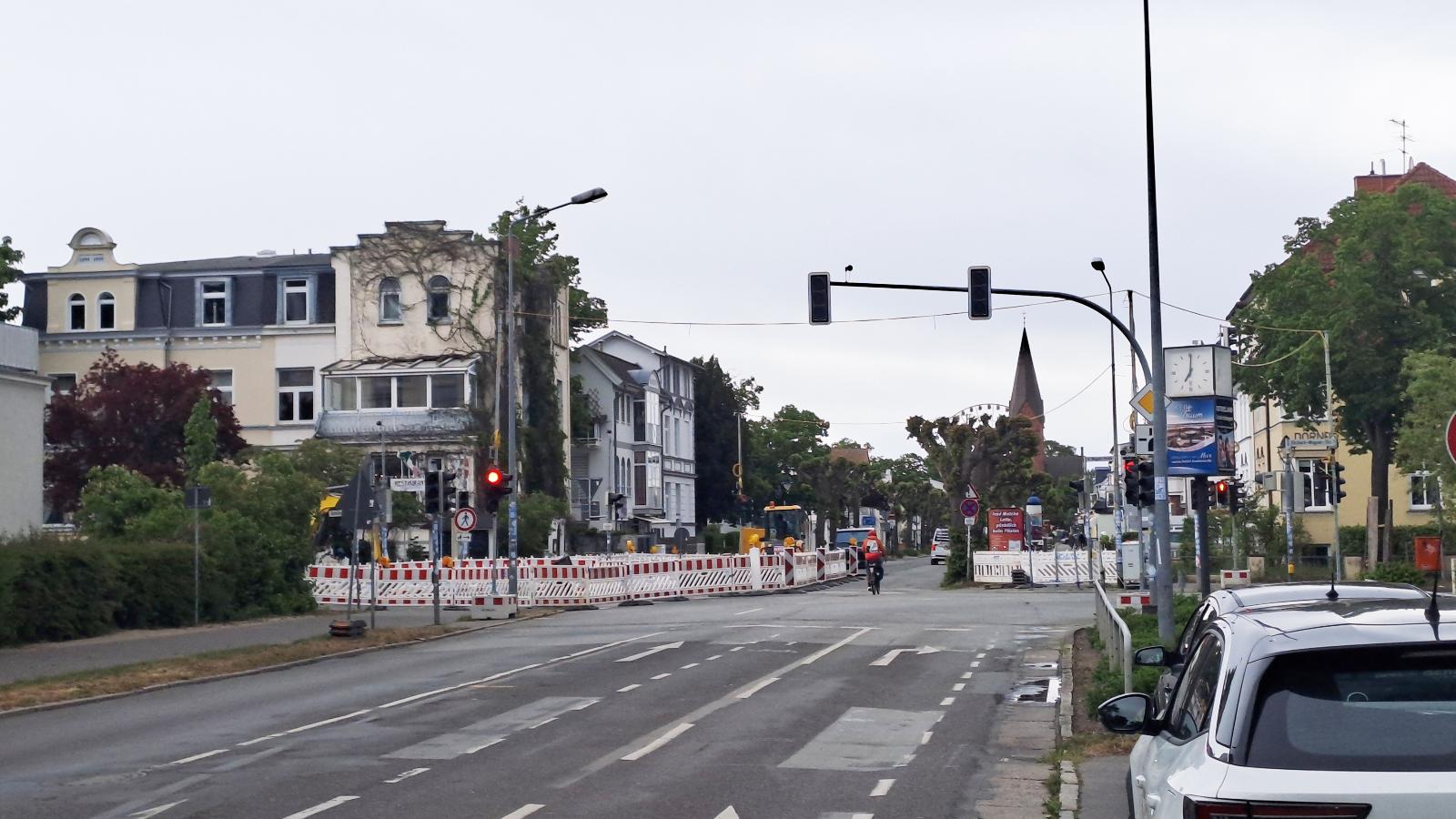

Schillerstraße
Anfang Juli bis Mitte August

Was wird gebaut?

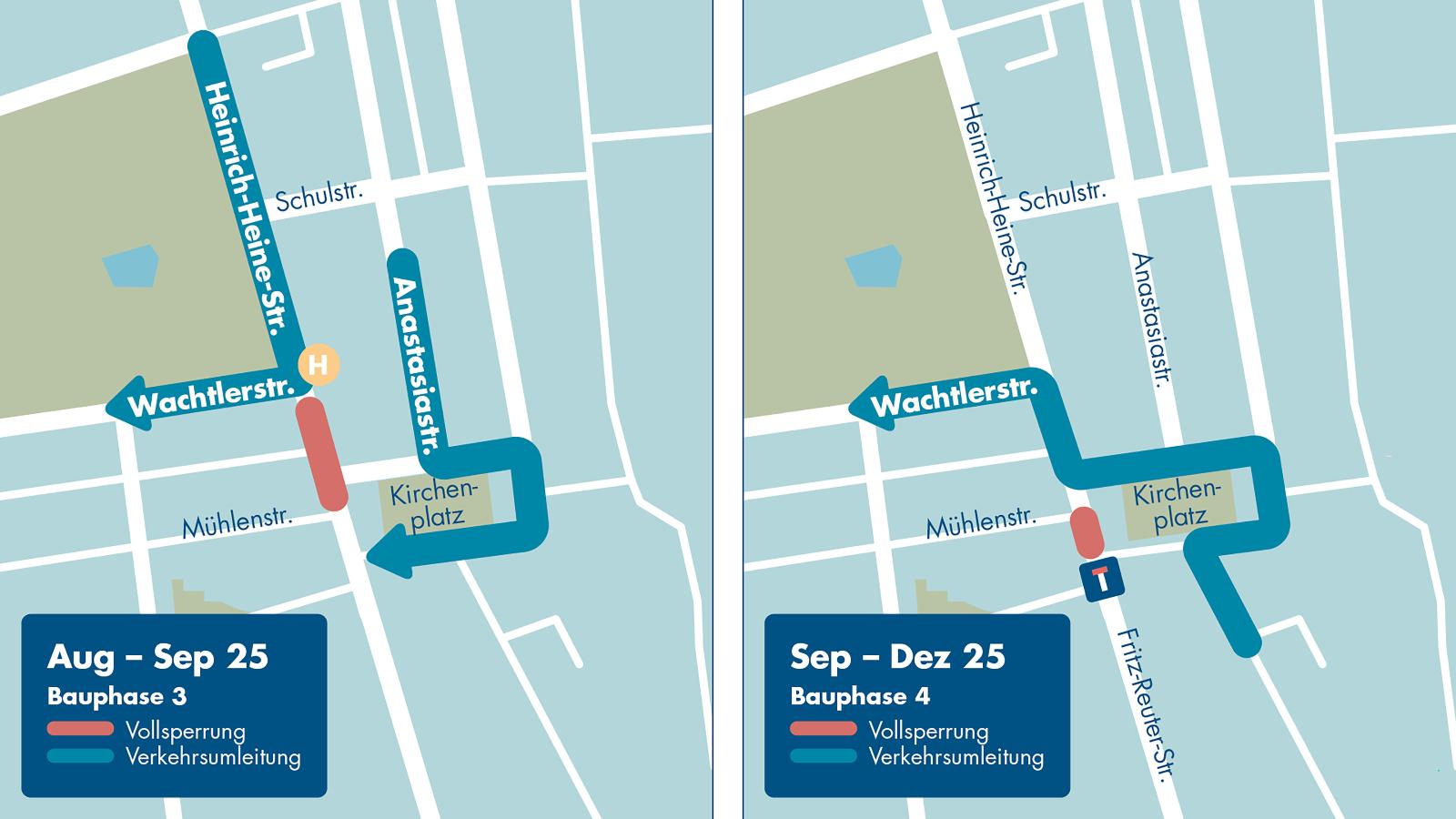

Wir setzen den Ausbau der Fernwärme in der Schillerstraße fort und errichten zugleich den späteren Ringschluss über die Wachtlerstraße, der später auch den Bereich Heinrich Heine Straße, zwischen Seestraße und Kirchenplatz, mit Fernwärme versorgen wird. Dadurch schaffen wir für die dortigen Bewohnerinnen und Bewohner sowie Gewerbetreibenden die Möglichkeit, mit Fernwärme versorgt zu werden.

Welche Beeinträchtigungen wird es geben?

Während der Bauarbeiten kann es in einzelnen Abschnitten zu vorübergehenden Einschränkungen kommen.

Dazu zählen unter anderem:

  • Vollsperrungen einzelner Bauabschnitte
  • Kurzfristige Anpassungen der Verkehrsführung sowie punktuelle Einengungen von Geh- und Fahrwegen
  • Eingeschränkte Parkmöglichkeiten im Umfeld der Baustelle
  • Geräusche und Staub, wie sie bei Tiefbauarbeiten leider nicht zu vermeiden sind
  • Zeitweise eingeschränkte Zugänge zu einzelnen Grundstücken, die wir so gering wie möglich halten und rechtzeitig ankündigen
  • Die Bereitstellung der Abfalltonnen zum Abholtag wird in den jeweils gesperrten Bauabschnitten gewährleistet. Umleitungen sind vor Ort ausgeschildert.
    Wir setzen alles daran, die Auswirkungen für Anwohnerinnen, Anwohner und Gewerbetreibende so gering wie möglich zu halten und danken Ihnen bereits jetzt für Ihr Verständnis und Ihre Geduld während der Bauzeit.

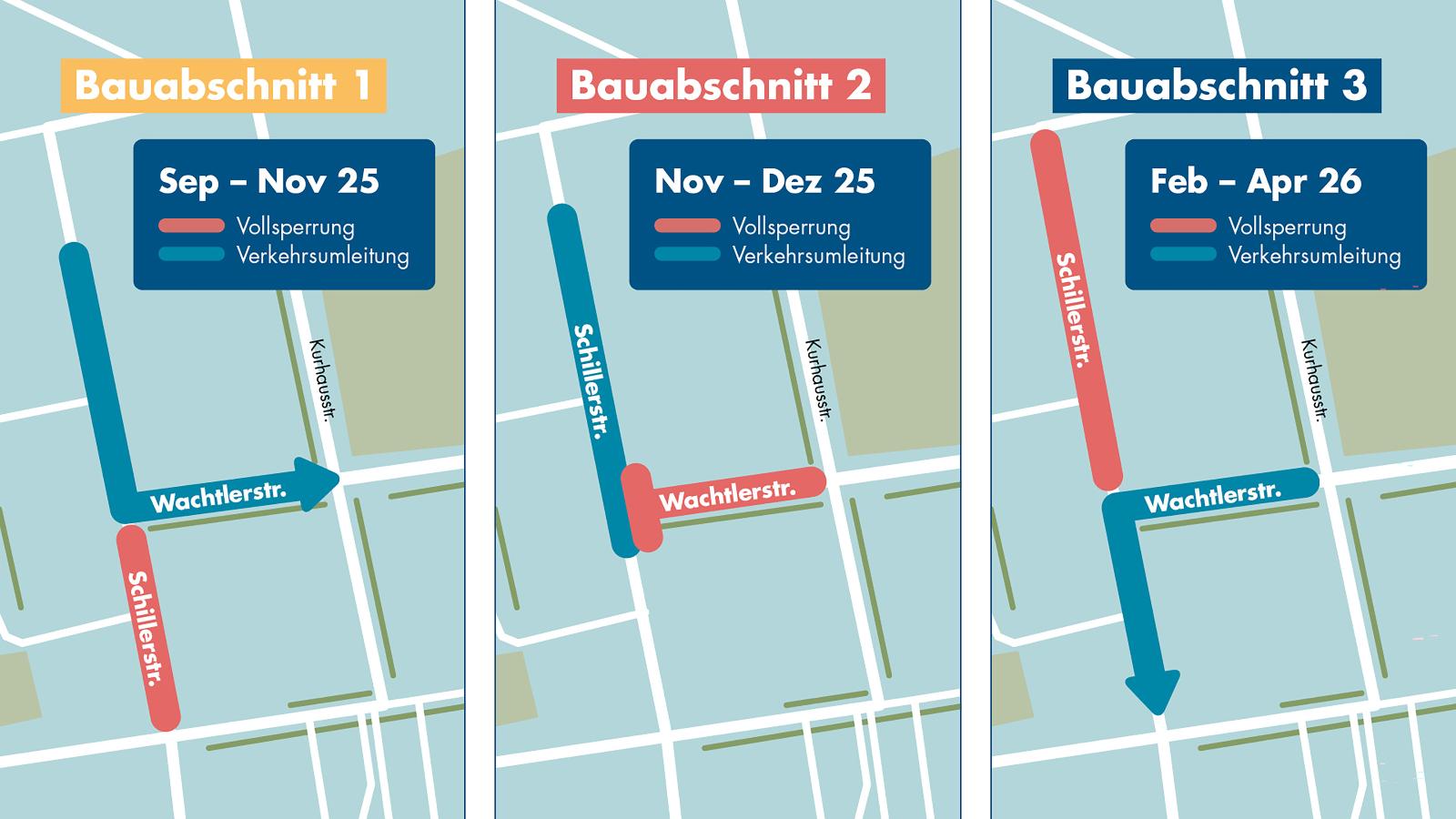

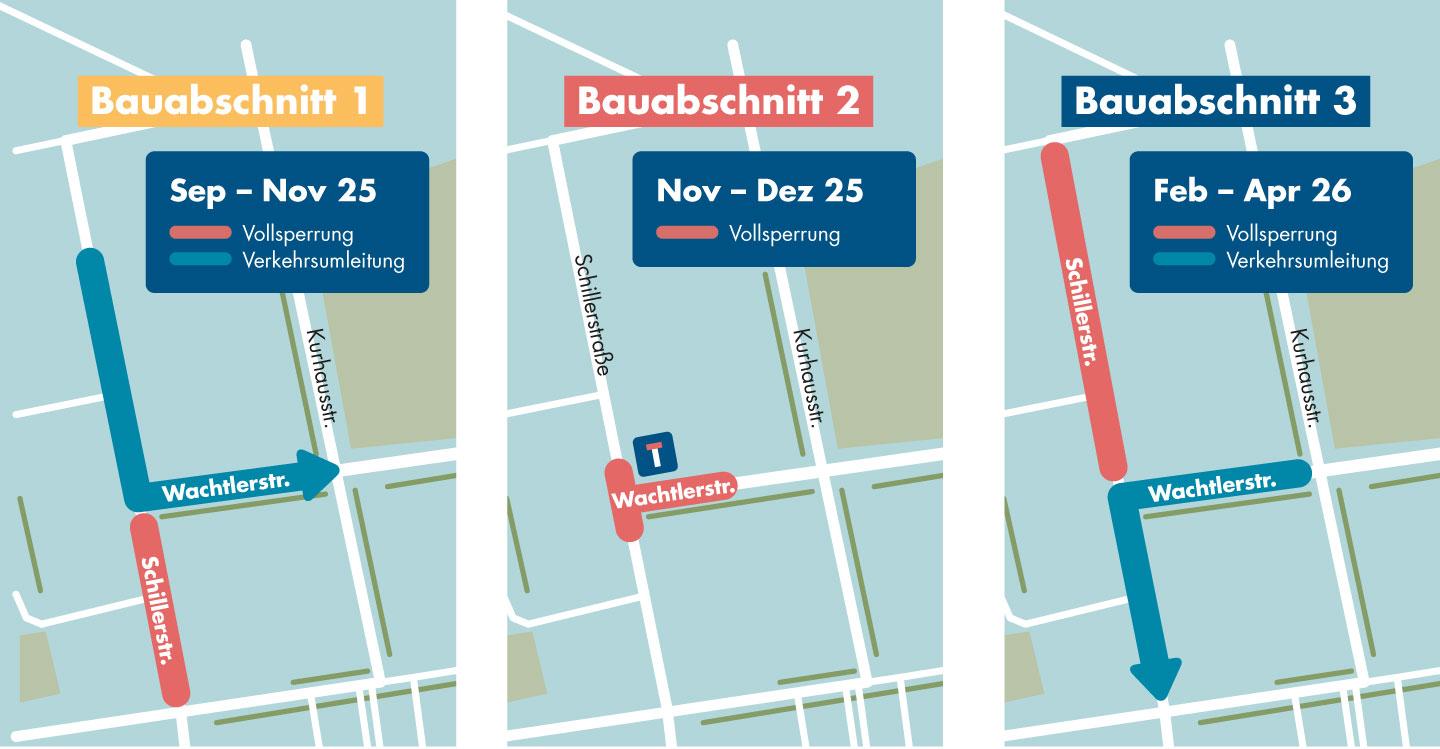

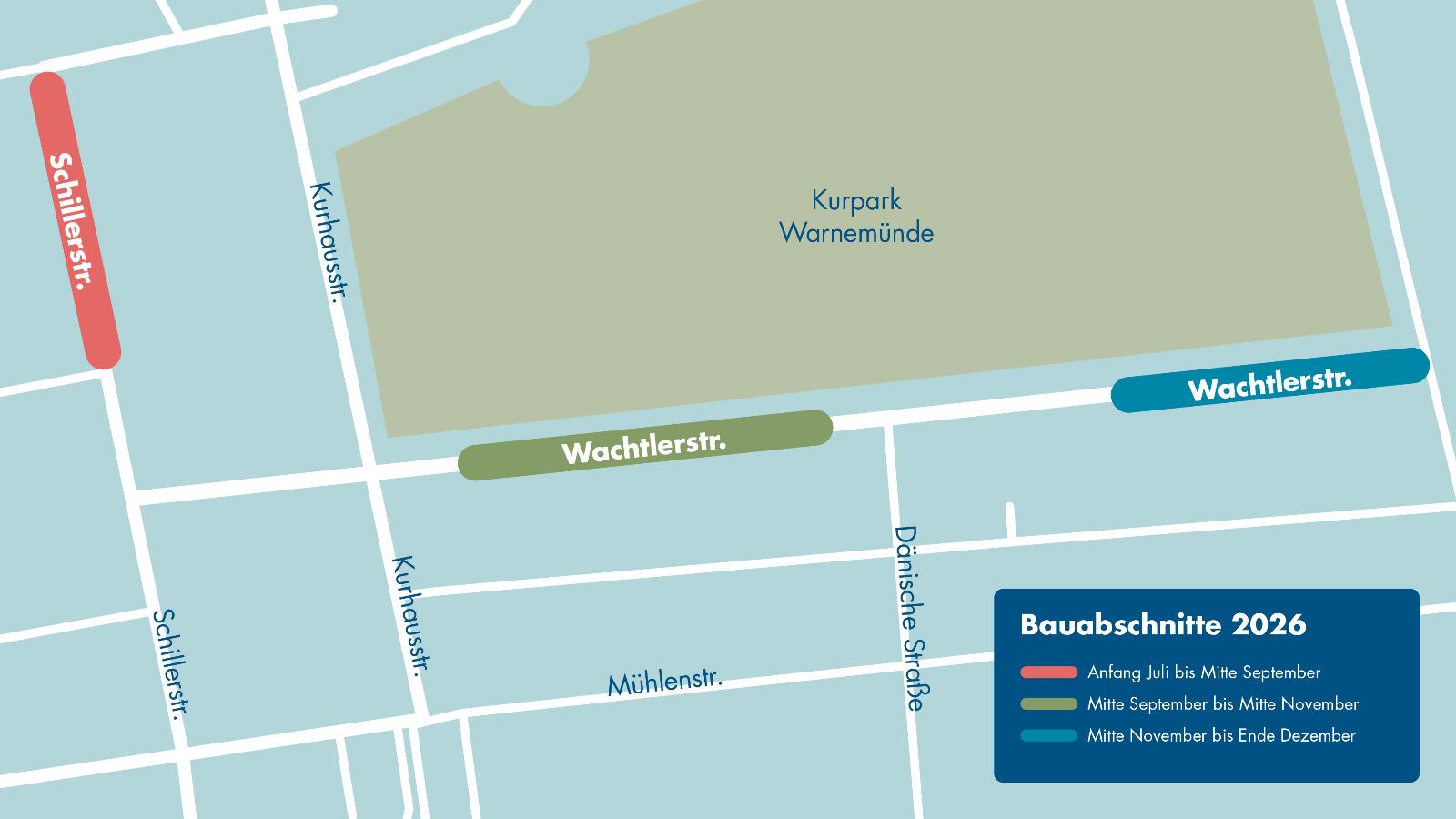

Bauabschnitte 2026 in der Wachtlerstraße und Schillerstraße

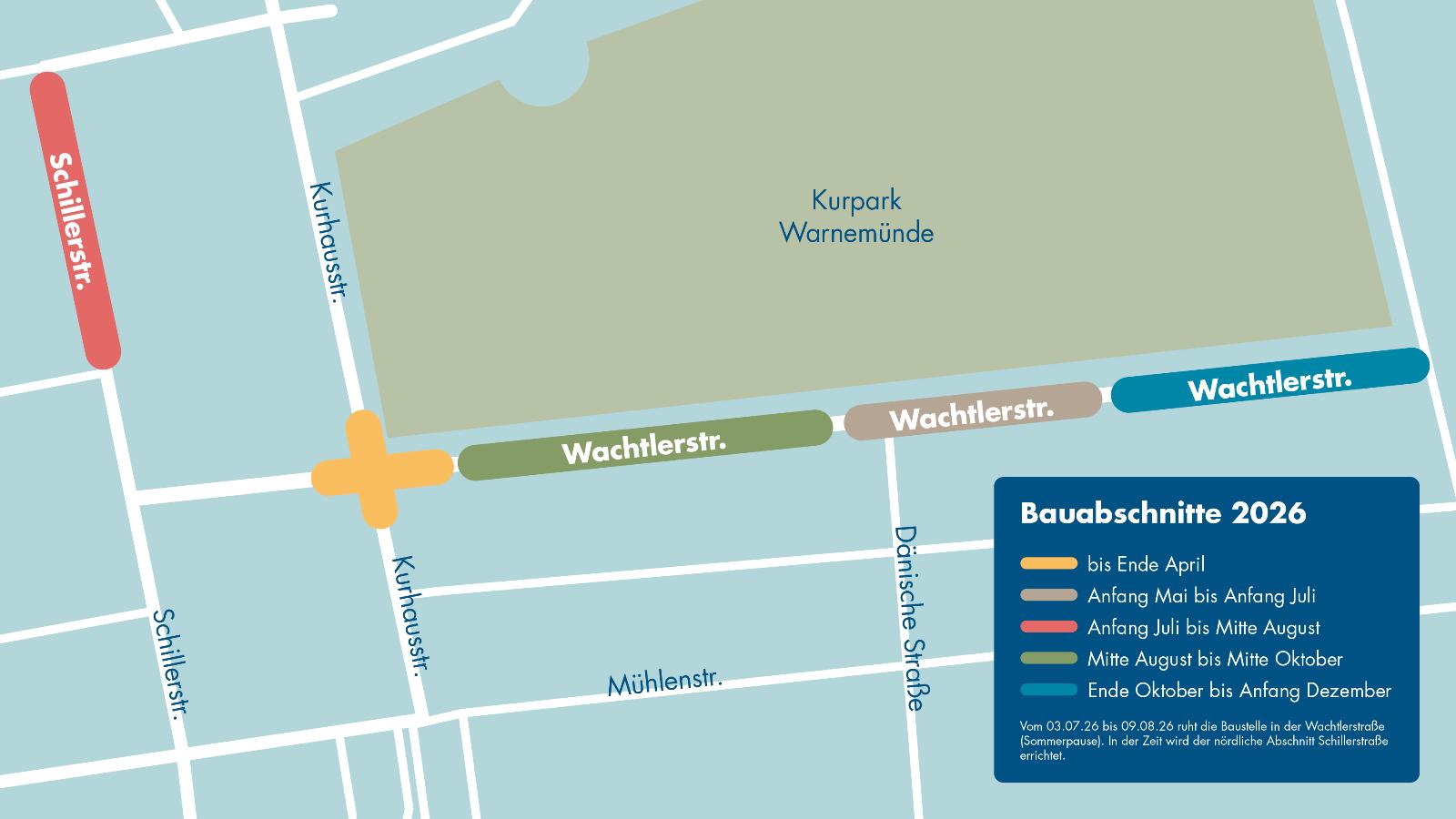

Bauabschnitte 2026 in der Wachtlerstraße und Schillerstraße
