Baustellen in Brinckmansdorf

Wo, wann & warum?

Ab Anfang 2026 stehen in Brinckmansdorf rund um die Tessiner Straße umfassende Bauarbeiten an: Wir als Stadtwerke Rostock erweitern das Fernwärmenetz, im Anschluss daran werden durch Nordwasser neue Trinkwasserleitungen verlegt und die Stadt Rostock saniert einzelne Straßen. Damit alles zügig und effizient umgesetzt werden kann, sind die Arbeiten gebündelt geplant – mit Auswirkungen auf den Verkehr: Es kommt zu geänderten Verkehrsführungen und zeitweisen Einschränkungen.

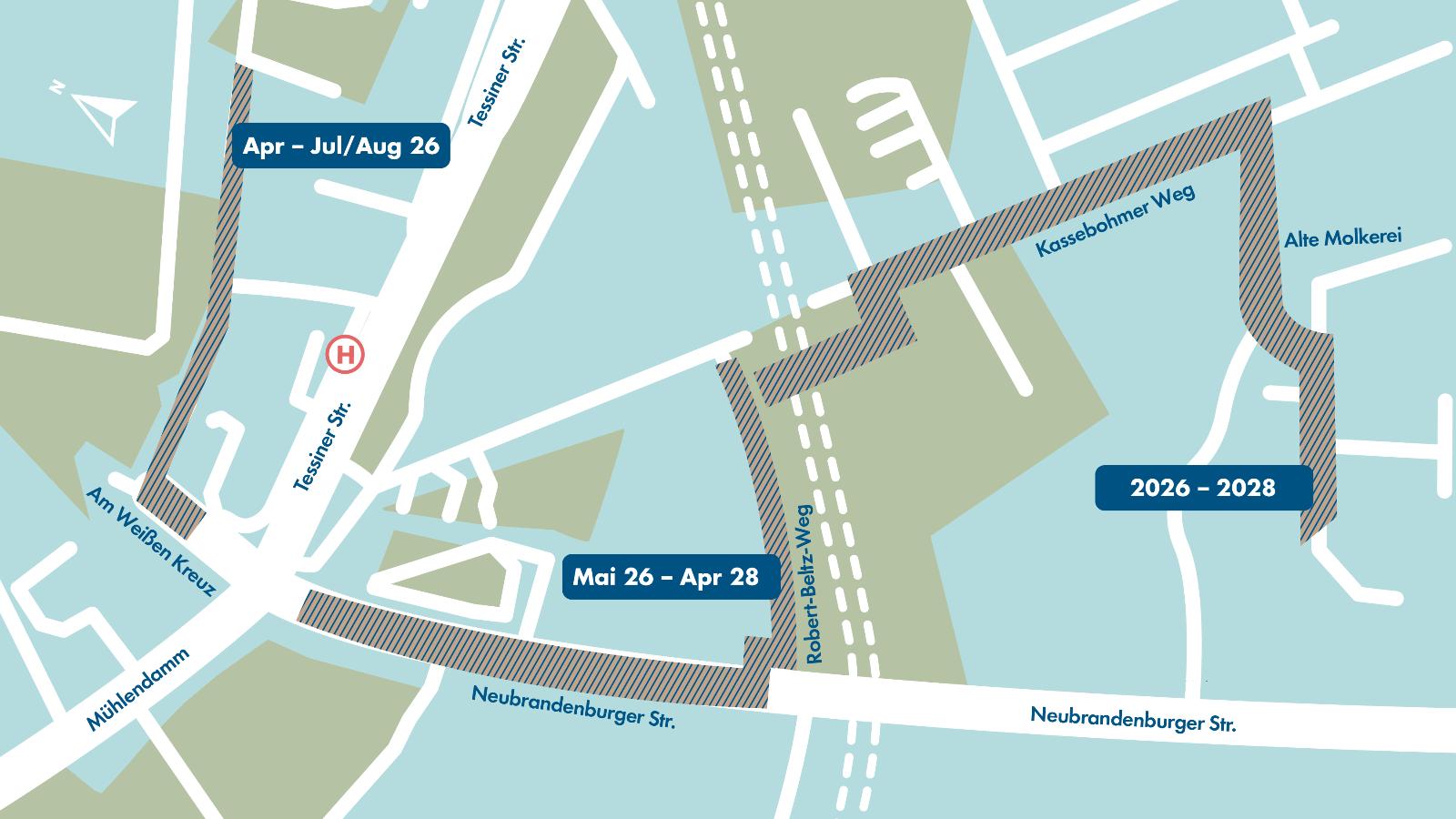

Aktive und geplante Baustellen

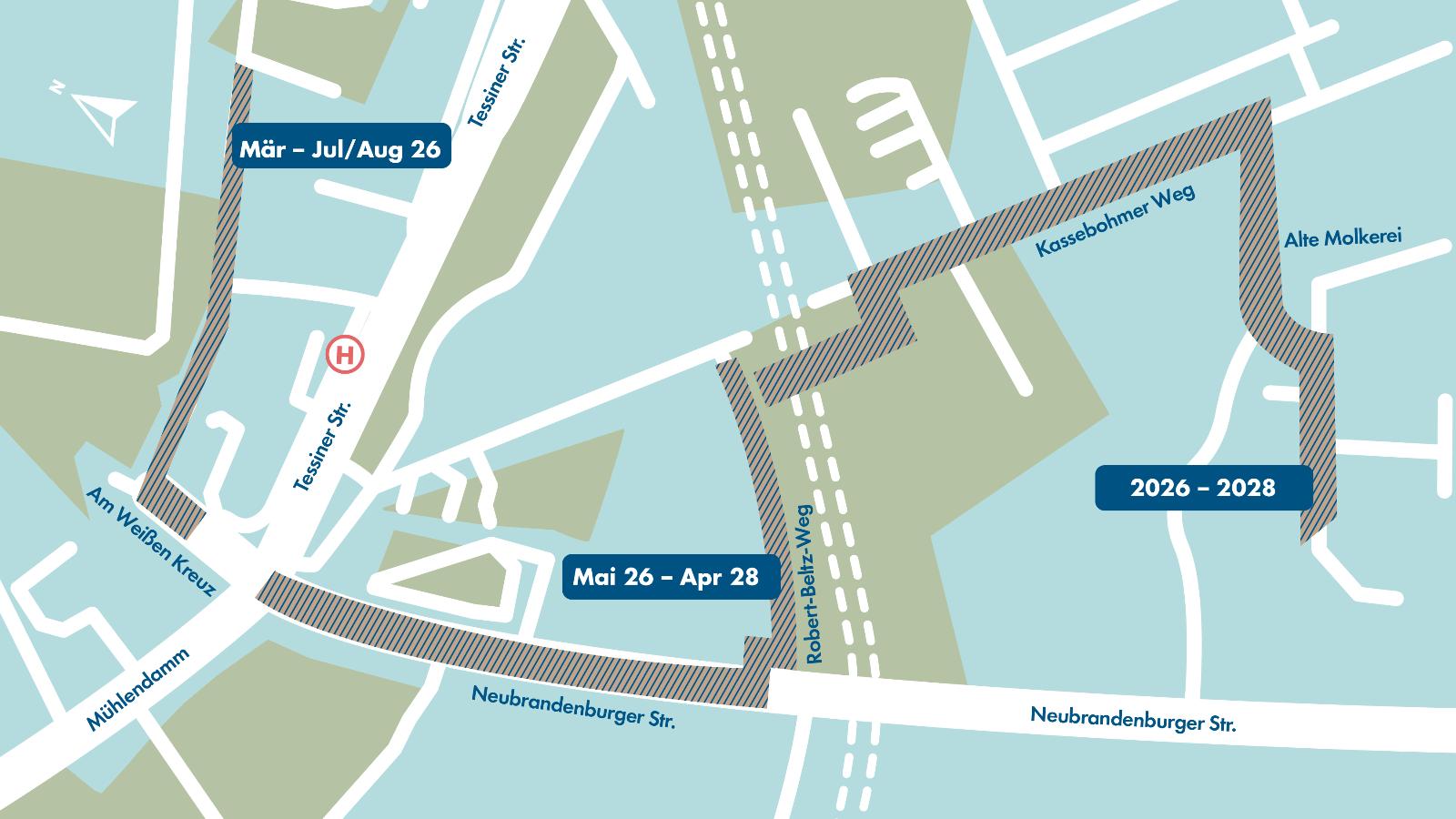

Bautätigkeiten von den Stadtwerken, Nordwasser sowie der Stadt Rostock
Bautätigkeiten von den Stadtwerken, Nordwasser sowie der Stadt Rostock
Letztes Update: 21. Mai 2026:
  • Bauzeitanpassung Tessiner Straße / Mühlendamm: Veränderung der Sperrung und Verkehrsführung aufgrund von Fernwärmeanschlusslegung in Nähe des Kreuzungsbereichs

Im Zuge der Baumaßnahmen wurden weitere Anschlüsse an das Fernwärmenetz nahe der Kreuzung Weißes Kreuz/Tessiner Straße bei den Stadtwerken gestellt. Da diese unbedingt noch vor der Vollsperrung der Neubrandenburger Straße erfolgen müssen, haben wir die Bauzeit für die letzte vorbereitende Maßnahme im Kreuzungsbereich angepasst. Die ursprünglich geplante Vollsperrung der Neubrandenburger Straße verschiebt sich um etwa vier Wochen in den Juli.

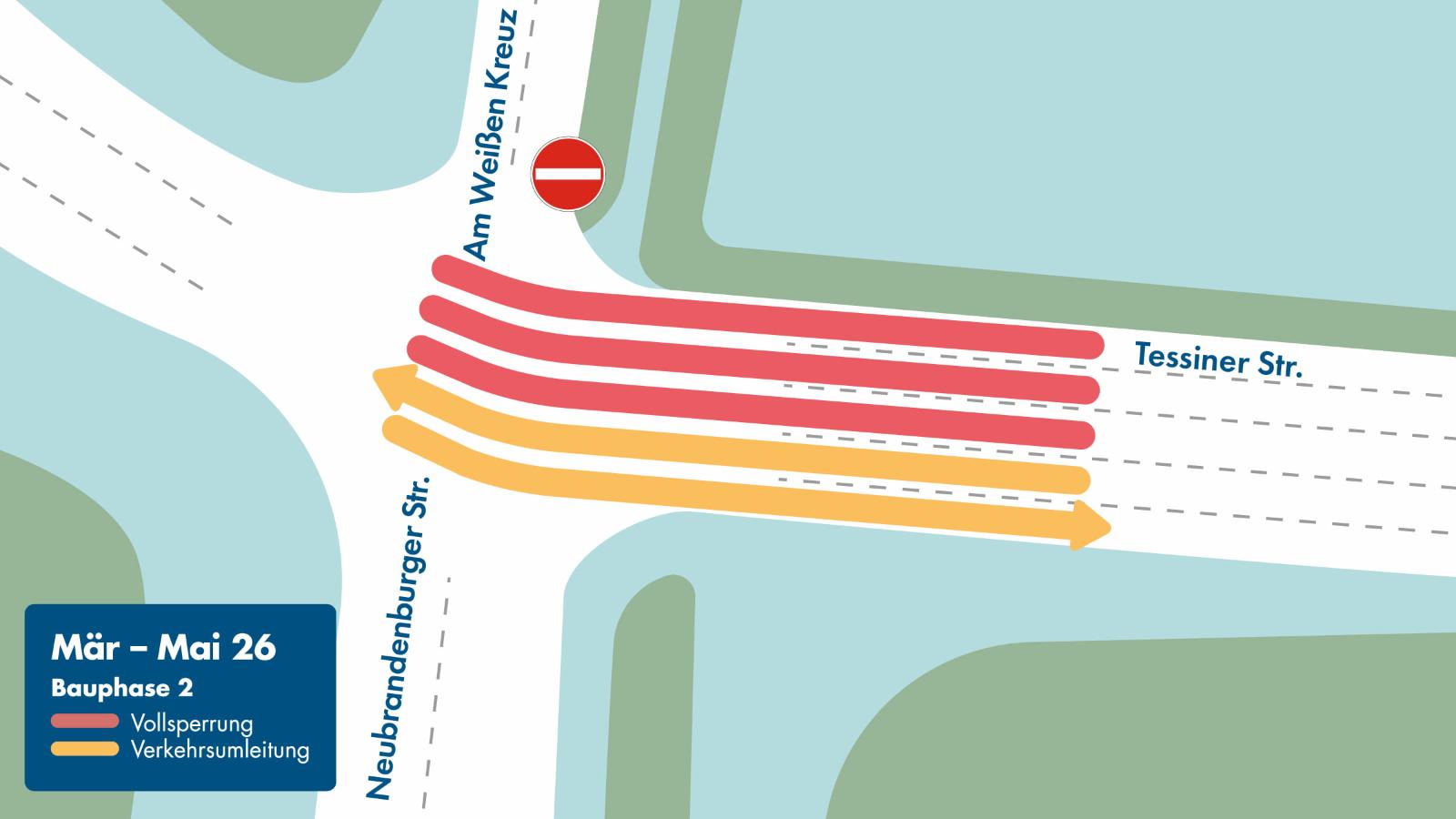

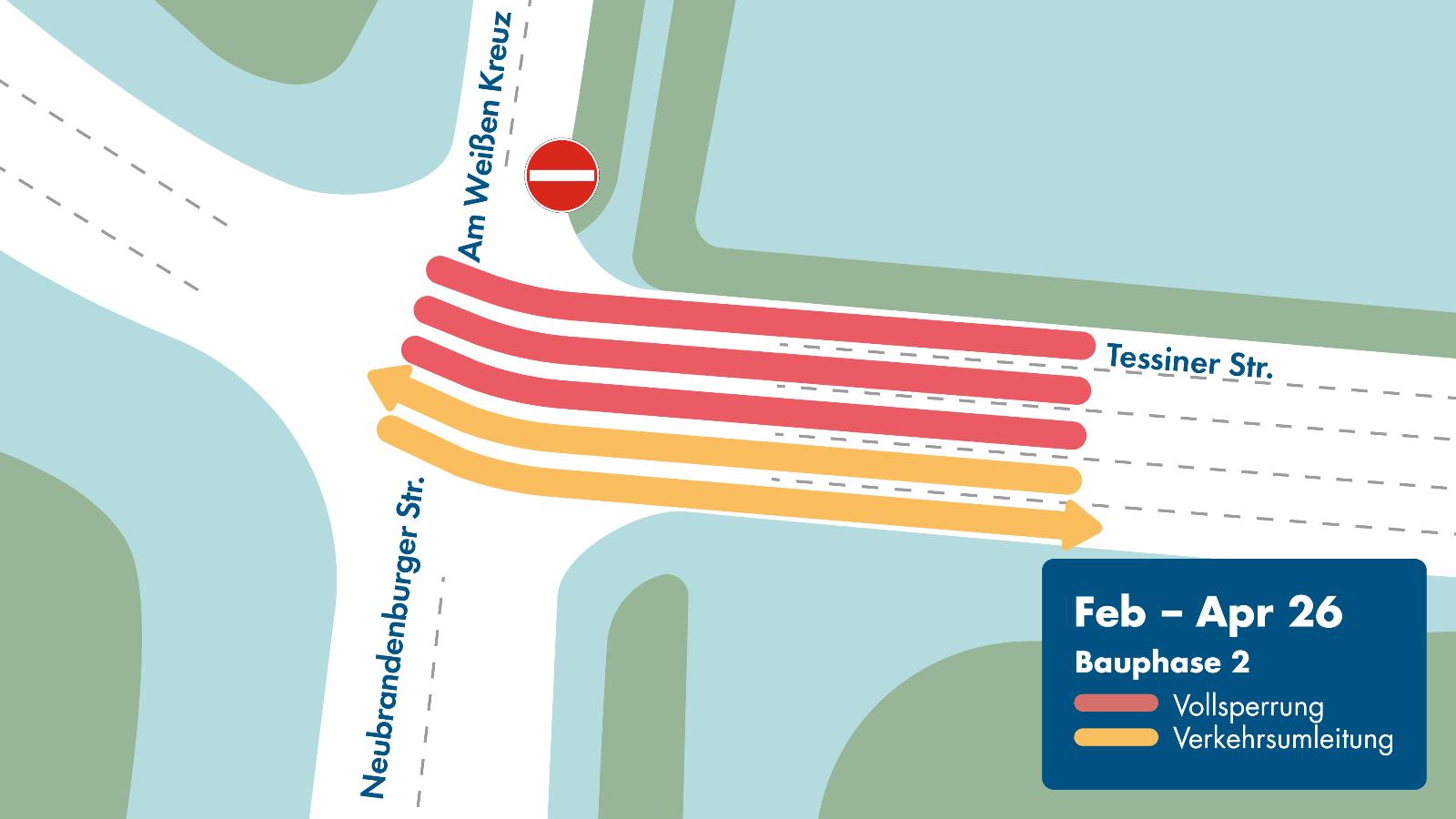

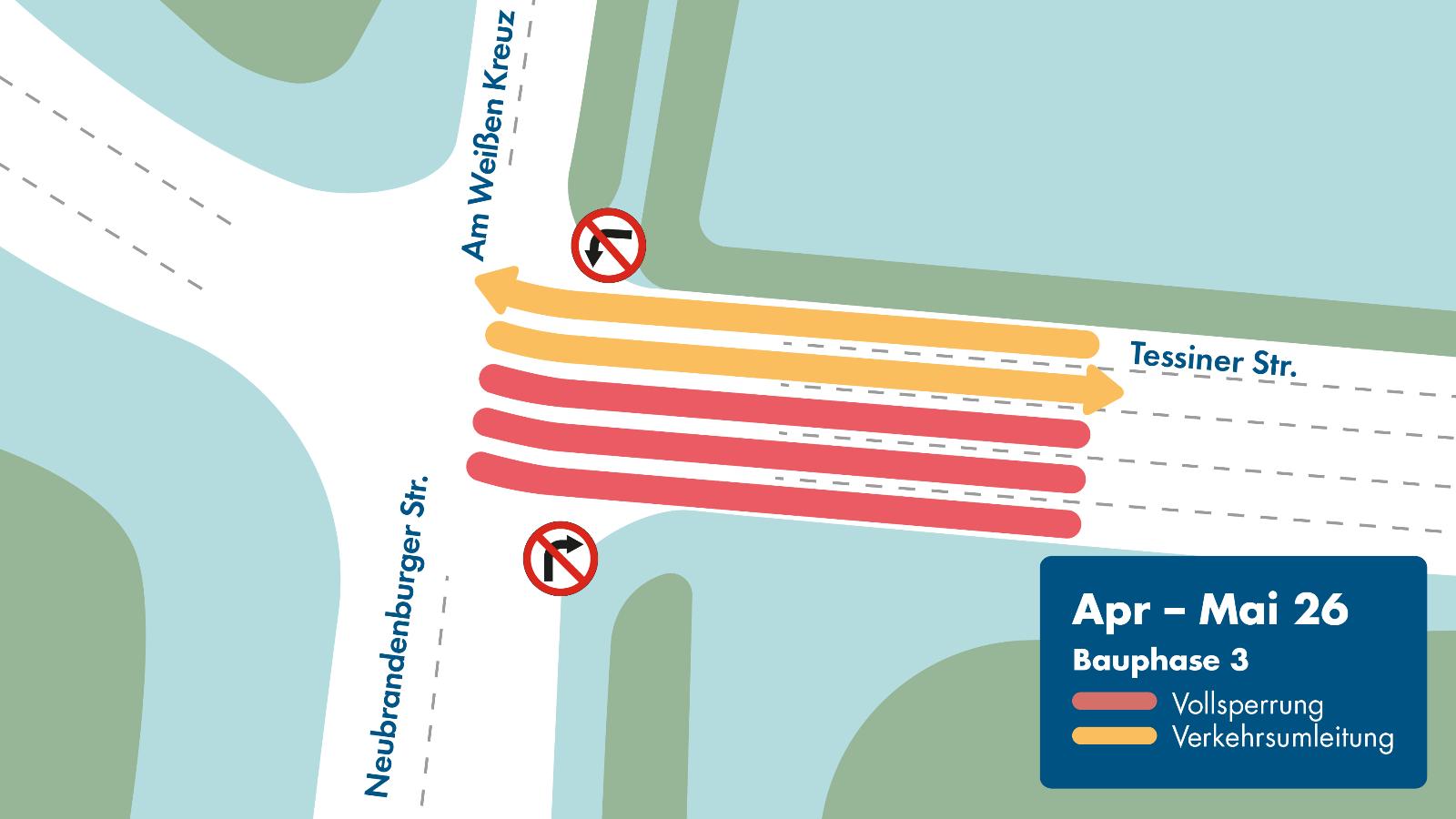

Für den Verkehr bedeutet das:

  • An die Deckensanierung des nördlichen Kreuzungsbereichs (beendet am 18.05.2026) schließt sich die neue vorbereitende Maßnahme für das Objekt Mühlendamm 29 an.
  • Weil die Gehwegplatten getauscht werden, wird im Baustellenbereich jeweils eine Spur für den Rad- und Fußverkehr reserviert. Dadurch steht im Kreuzungsbereich nur eine Fahrspur zur Verfügung, die abwechselnd über eine Baustellenampel freigegeben wird.
  • Dauer dieser Bauphase: ca. 8 Wochen
  • Im Anschluss daran erfolgt die Deckensanierung im südlichen Kreuzungsbereich bei Vollsperrung der Neubrandenburger Straße, voraussichtlich ab dem 13.07.2026.
